Как составить смету на строительство: практическое руководство

Составление сметы на строительство — это необходимый этап, который позволяет вам правильно оценить расходы на все этапы вашего проекта. Правильная смета помогает избежать неожиданных финансовых трудностей в процессе реализации. Она включает в себя все рабочие и материалистические затраты, что позволяет вам планировать бюджет и избежать перерасхода. В этой статье мы обсудим ключевые моменты, связанные с составлением сметы на строительство, а также представим практическое руководство, которое поможет вам создать точный и всеобъемлющий документ.

Шаг 1: Определите масштабы проекта

Прежде чем начать работу над сметой, необходимо четко определить масштабы вашего проекта:

Разработка проекта

1. Планирование: Определитесь с типом и размером здания (например, одноэтажный или двухэтажный дом, жилое или коммерческое здание).
2. Архитектурные чертежи: Получите профессиональные архитектурные планы или используйте готовые наработки. Это важно, так как четкая документация поможет избежать разночтений при оценке.

Уточнение требований

— Составьте список необходимых помещений и их функциональных особенностей (например, сколько будет спален, ванных комнат, кухни).
— Определите, какие инженерные системы будут присутствовать (отопление, вентиляция, кондиционирование, электрика).

Шаг 2: Категории затрат

Составляя смету, важно разделить все затраты на несколько основных категорий:

1. Подготовительные работы

— Разработка проектной документации, включая архитектурные и инженерные чертежи.
— Получение разрешений и согласований от местных органов власти.

2. Основные строительные работы

— Фундамент: выбор типа фонда (ленточный, свайный и т. д.) и возможность его применения в вашем проекте.
— Каркас: стоимость материалов для возведения стен (кирпич, газобетон, дерево и т. д.).
— Кровля: выбор кровельного материала и общая стоимость работ.

3. Инженерные системы

— Системы водоснабжения и канализации, необходимые материалы и трубы.
— Электропроводка, освещение и другие устройства для электрической системы.
— Отопление и вентиляция, включая котлы и радиаторы.

4. Отделочные работы

— Внутренние отделочные материалы (обои, плитка, паркет и т. д.).
— Внешние отделочные материалы (фасадная отделка, изоляция и покраска).

5. Ландшафтный дизайн

— Работы по озеленению: ландшафтный дизайн, высадка деревьев и кустарников.
— Установка заборов, дорожек и других элементов, находящихся на участке.

6. Прочие расходы

— Расходы на транспорт и логистику.
— Непредвиденные и резервные расходы (обычно от 5% до 15% от общего бюджета образования для непредвиденных ситуаций).

Шаг 3: Сбор информации о ценах

Для точного составления сметы вам необходимо собрать данные о ценах на стройматериалы и услуги:

1. Исследование поставщиков и цен

— Соберите информацию о различных поставщиках строительных материалов. это может быть в виде каталогов, выставок или интернет-порталов.
— Запросите расценки у подрядчиков на выполнение строительных работ.

2. Планирование времени и работы

— Определите, сколько времени потребуется для выполнения каждого этапа строительства, учитывая, что на разные этапы могут понадобиться разные виды рабочей силы.

Шаг 4: Составление сметы

Теперь, когда вы собрали всю необходимую информацию, можно приступить к фактическому составлению сметы:

1. Создание таблицы сметы

— Откройте таблицу Excel или используйте специализированное программное обеспечение для создания смет.
— Создайте колонки для каждой категории затрат и строки для различных этапов строительства.

2. Указание количеств и цен

— В каждой строке указывайте количество необходимых материалов, единицы измерения, стоимость за единицу и общую стоимость для каждой позиции.
— Подсчитайте общую стоимость по каждой категории и итоговую стоимость проекта.

3. Учет резервов

Не забудьте добавить резерв на непредвиденные расходы, который составит от 5% до 15% от общей сметы. Это поможет защитить вас от возможных негативных финансовых последствий.

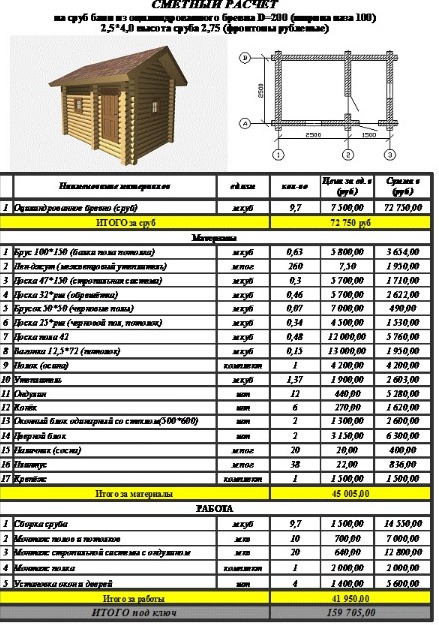

Пример сметы на строительство

Приведем краткий и упрощенный пример сметы для одноэтажного дома площадью 100 квадратных метров:

| Статья расходов | Количество | Цена за единицу | Общая стоимость |
|———————————|————|—————-|——————|
| Разработка проекта | 1 | 50 000 | 50 000 |
| Фундамент | 1 | 80 000 | 80 000 |
| Каркас | 1 | 150 000 | 150 000 |
| Кровля | 1 | 70 000 | 70 000 |
| Инженерные системы | 1 | 100 000 | 100 000 |
| Отделочные материалы | 1 | 120 000 | 120 000 |
| Ландшафтный дизайн | 1 | 30 000 | 30 000 |
| Прочие расходы | 1 | 20 000 | 20 000 |
| Резерв на непредвиденные | 1 | 12 000 | 12 000 |
| Итого | | | 612 000 |

Шаг 5: Проверка сметы

После составления сметы важно проверить все данные:

1. Корректность расчета

Проверьте каждый пункт на возможные ошибки в расчетах или пропущенные позиции. Это предотвратит возможные финансовые проблемы в будущем.

2. Сравнение с аналогичными проектами

Если возможно, сравните вашу смету с аналогичными проектами, чтобы проверить обоснованность ваших расчетов.

Заключение

Составление сметы на строительство — это жизненно важный процесс, который требует тщательного планирования и сбора информации. Правильно составленная смета позволяет не только оценить расходы, но и хорошо подготовиться к реализации вашего строительного проекта. Следуйте описанным в статье шагам для обеспечения точности и экономической целесообразности. Используйте полученные знания, чтобы избежать распространенных ошибок и создать план, который поможет вам успешно реализовать свою строительную мечту.
